一 、主臥浴室冷水管漏水開挖修繕工程
先行測壓確定為冷水管漏水
1 於相對漏水處開挖找出漏水點開挖處為
地板連節水管之牆面至水龍頭出口
2 將漏水之彎頭取下後重新上膠纏繞止水
帶更新彎頭或更改成壓接管
3 開挖處防水施做西德進口不水解
鎖漏隙厚塗2道
4 水泥沙漿打底填平後貼地壁磚抹縫完成
Ps 開挖過程會有打穿樓板疑慮,若打穿了
請通知樓下會修補完好
中和區水源街42巷4號5F-外牆漏水
壁癌處理泥作防水修繕工程
A、 壁癌處理
1. 施工區域地面三合板保護,傢具養生
膠帶防塵套保護
2. 壁癌處打除至磚牆
3. 打除的工程廢棄物清除搬運及工程進料
4. 孔洞整平以利防水施作
5. 防水施作採用彈力泥防水材一底二塗布
6. 水泥砂漿打底復原後粉光(西阿也)
B、 粉刷工程
1. 待5~7天牆面自然乾裂後再批土
2. 粉刷施作批土1~2次粉刷2~3次完成
PS. 水泥漆粉刷後會有色差
色差原因1.不同廠牌2.新舊漆
*********粉刷工程照片未匯入***********
永和區成功路大樓住戶外牆滲水
滲水原因:
雨水打在外牆磁磚上時,雨水便順外牆磁磚之間的裂縫、瞎縫部位向裏滲透,雨水在滲透的過程中,受到基層水泥砂漿水泥粉光層的阻擋,雨水便順基層水泥粉光層與外牆磁磚結合部位之間的縫隙向下滲透,到達有施作面的部位時,由於施作面封填不實,與水泥砂漿水泥粉光層及磚牆之間存有縫隙,雨水就順勢向裏滲透。由於粘土磚有較強的吸水性,因此雨水很容易向裏面滲透,侵入內牆面。
高壓灌注大面積止水修繕工程

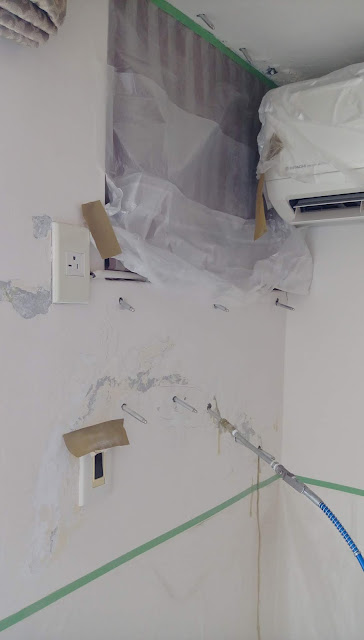

1. 於滲水處平均15~20㎝鑽孔埋針
2. 埋針處施以高奈米PU發泡劑高壓灌注止水
3. 溢出發泡劑清除拔針後孔洞補平
4. 施作區域及斑駁處批土後粉刷水泥漆完成
永和區永平路浴室浴缸漏水拆除地面更新
一、 浴室浴缸拆除泥作防水修繕工程
1. 浴缸拆除
2. 浴缸處牆面打除至磚牆地面打除至結構
3. 素地清潔工程廢棄物清除搬運工程進料
4. 防水施作工法:
a.牆面孔洞整平以利防水塗佈
b.採用西德進口防水材鎖漏隙(為水箱浴
室防水專用不水解)牆面地面塗佈二道
5. 牆面、地面水泥砂漿打底後
6. 貼壁磚、地磚抹縫完成
PS 施工完成後開立保固書2年
