2020年1月20日 星期一

壁癌處理程序

走道牆壁處及牆角處壁癌處理、防水修繕


A、 壁癌處理
1. 施工區域地面三合板保護,傢具養生
   膠帶防塵套保護

2. 壁癌處打除至磚牆



二處牆角處鬆散刮除




3. 打除的工程廢棄物清除搬運及工程進料

4. 孔洞整平以利防水施作



5. 防水施作採用彈力泥防水材一底二塗佈



6. 水泥砂漿打底整平後粉光(西阿也)



B、 粉刷工程

1. 待5~7天牆面自然乾裂後再批土1~2次



2. 粉刷施作採用虹牌百合白或白色水泥漆
    2~3次粉刷完成









PS. 水泥漆粉刷後會有色差
色差原因1.不同廠牌2.新舊漆













2020年1月14日 星期二

窗框漏水處理

一、窗框四周滲水脫漆泥作修繕工程



1.保護措施-地面三合板及PP保護板保護
   傢俱廚櫃等養生膠帶防塵套保護

2.施作區域及斑駁脫漆處括除



3.於窗框四周滲水處平均15~20㎝鑽孔埋針



4.埋針處施以高奈米PU發泡劑高壓灌注止水







5.溢出發泡劑清除拔針後孔洞補平






6.施作區域及斑駁脫漆處批土







7.施工區域粉刷水泥漆完成




PS.完工後開立保固書2年













2020年1月10日 星期五

浴缸漏水

一、浴室浴缸旁排水管漏水至樓下浴缸
        拆除防水修繕工程


1.保護措施-地面施工行徑處貼保護板,
    室內傢俱養生膠帶防塵套保護

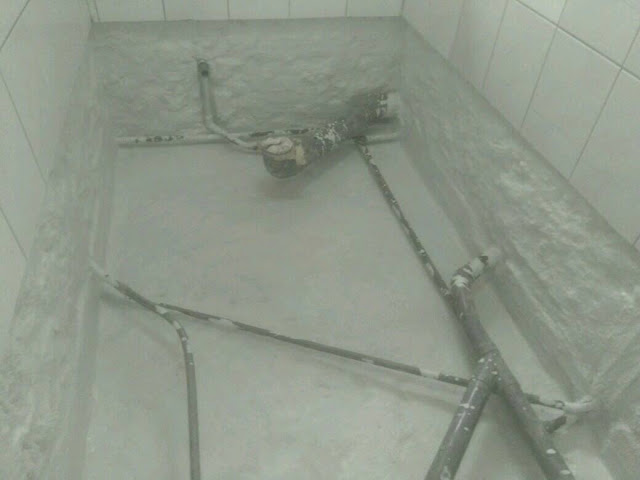

2.浴缸拆除後該處牆面打除至磚牆地面

   打除至樓板結構

3.素地清潔、工程廢棄物清除搬運工程進料







4.防水採用西德進口防水材鎖漏隙(為水箱
  、浴室防水專用不水解)牆面地面塗佈二道





5.牆面地面水泥砂漿打底整平以利貼磁磚

6.貼壁磚地磚抹縫完成(施工前提供型錄挑選)


PS.施工完成後開立保固書2年













2020年1月7日 星期二

浴室滲水到樓下

板橋區浴室滲水防水修繕工程


一、4樓靠馬路套房浴室滲水至3樓防水
      修繕工程(浴室有要墊高約15CM高)

1.室內走道保護板保護家俱養生膠帶
  (防塵套)保護

2.馬桶移開施做完裝回(但不保證好)

3.地面打除至結構牆面打除一塊磁磚高
  深至磚牆







4.素地整理垃圾清運工程進料








5.防水施作
 a.牆地面施做西德進口鎖漏隙
    (水箱浴室專用不水解)塗抹2道





  b.於墊高處在施做防水塗抹2道









PS.防水層合計為2層4道

6.水泥沙漿施做墊高至糞管高

7.水泥沙漿打底貼地壁磚完成
   (施作前提供型錄)
