2024年4月29日 星期一

天花板大面積銹爆修繕工程

  一、客廳靠陽台右邊天花板大面積銹爆修繕工程

1.保護措施-地面三合板及PP保護板保護,

  傢俱廚櫃等養生膠帶防塵套保護

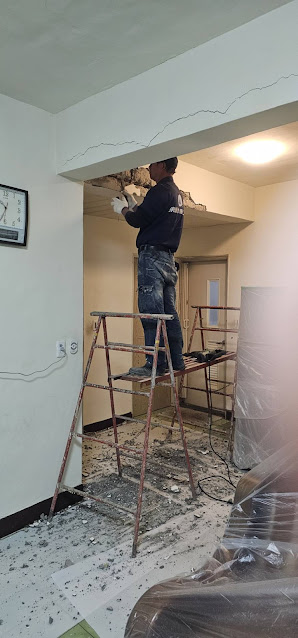

2.鏽蝕鬆散處敲除至鋼筋外露及垃圾清運

3.裸露鋼筋以銹轉換劑環氧處理除銹

4.塗刷防銹紅丹漆

5.鋼筋鏽蝕過深超過5cm15~20公分平方米

 打壁虎或自攻螺絲以增加泥作抓力

6.以純水泥+輕質沙填補鏽爆處(增加結構強度

 補強)分多次填補整平粉光完成

7.5~7日水泥乾縮後再批土粉刷完成

PS.橫樑處深凹約10cm需完成多次填補及植釘酌

   新增房間天花板木作及粉刷小面積銹爆處理

二、天花板大面積銹爆的原因經抓漏後-為風厝後平台搭鐵皮處上方及隔壁隔板處下雨會滲水積水,造成天花板銹爆。防水施作及作天溝水槽導水

1.外露牆角處以甲苯或高壓噴洗機清洗

2.防水施作進口鎖漏隙塗抹牆角處寬高各約15cm2

3.牆角處泥作導角及洩水

4.防水施作導角及洩水平台處水性PU打底後塗抹2

5.風厝後平台搭鐵皮處上方有多處孔洞以天溝排水管連接排水管導水

6.鐵皮處上方有多處孔洞矽利康補平防水

2024年4月18日 星期四

明線明管施工

 永和區水電工程-明管施作修繕工程

(明管施作以單位計價,廚房1單位、衛浴二間就2單位共計3單位以此類推)

1.需先確定漏水,進行冷熱水管壓力測試後確定是熱水管漏水

2.線路規劃行進處牆面引洞

3.4分白鐵披覆壓接管(白色)為主材料由熱水器處經浴室到廚房行進間以樓板上方走邊邊角角至各連結點

4.舊有孔洞及引洞處以水性施力康補平

5.試水不再漏水後管線固定檢查完成

PS.施作期間都不影響生活用水

PS.施作完畢開立保固書2
